Montarea cablurilor pe Linia Vulcănești–Chișinău avansează rapid în raionul Cimișlia: Proiect strategic pentru independența energetică a Moldovei în plină desfășurare

Actualitate 10.07.2025 15:28 Vizualizări677
Montarea cablurilor pe Linia Vulcănești–Chișinău avansează rapid în raionul Cimișlia: Proiect strategic pentru independența energetică a Moldovei în plină desfășurare

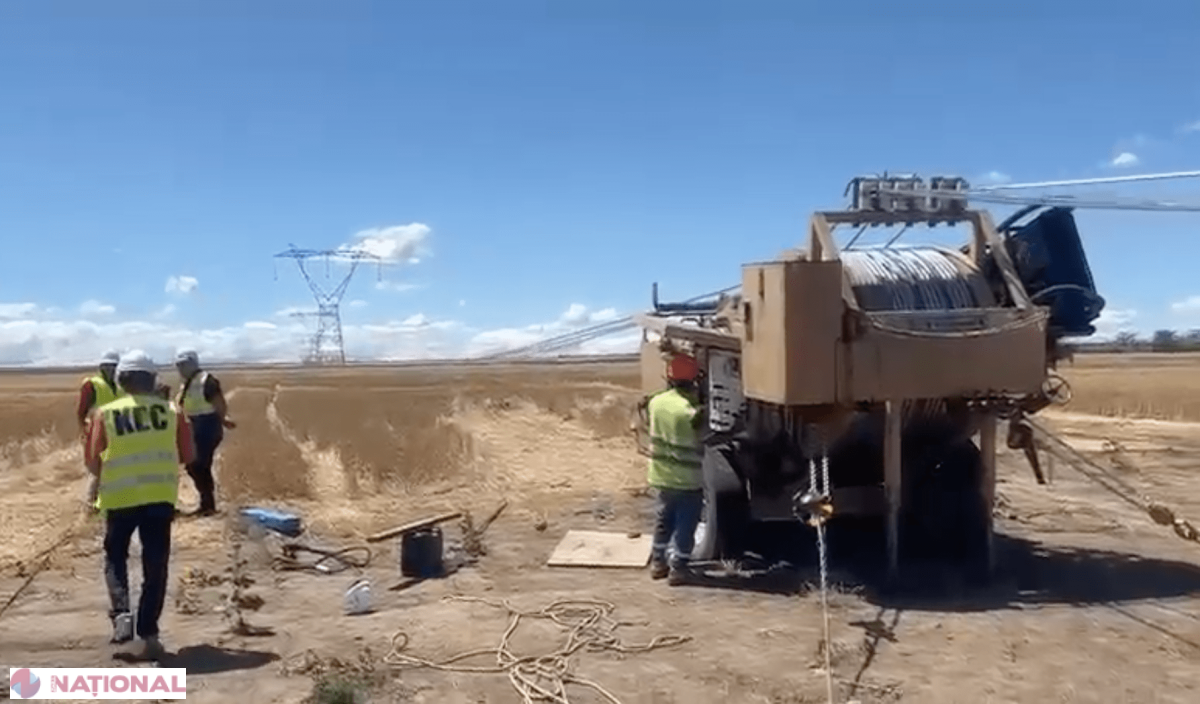

10.07.2025, Cimișlia - Lucrările de instalare a conductoarelor pe Linia independenței energetice Vulcănești - Chișinău au demarat în zona localității Congaz. Concomitent, construcția Liniei de 400 kV Vulcănești–Chișinău progresează semnificativ. Ministrul Energiei, Dorin Junghietu, a vizitat recent șantierul din zona raionului Cimișlia.

În conformitate cu datele actualizate, doar în raionul Cimișlia, în ultimele trei săptămâni, s-au betonat 112 fundații din totalul planificat de 117, inclusiv 3 finalizate recent. 55 de piloni au fost deja asamblați, din care 41 în ultimele săptămâni. În luna iulie, 25 de piloni au fost ridicați pe traseu.

„Acest proiect strategic reprezintă o investiție crucială în securitatea și independența energetică a Republicii Moldova. Este parte a efortului de a crește interconectarea cu rețeaua europeană ENTSO-E. Linia Vulcănești–Chișinău de 400 kV este fundamentală pentru securitatea noastră energetică. Progresul lucrărilor, în ciuda temperaturilor ridicate, arată seriozitatea și angajamentul echipelor implicate. Demonstrează că Moldova poate!”, a declarat ministrul Dorin Junghietu.

Linia Electrică Aeriană va avea o lungime de 157 km. Ea va lega strategic sudul de centrul Moldovei, intersectând opt raioane și 35 de localități, prin peste 500 de piloni și 1500 de km de conductoare. Linia va putea acoperi mai mult de 50% din consumul energetic în perioadele de consum maxim, în funcție de regimul sistemului electroenergetic.

În paralel, la Stația Electrică Chișinău, se înregistrează progrese semnificative în modernizarea infrastructurii de înaltă tensiune. Recent, s-a instalat un sistem performant de monitorizare a autotransformatoarelor, oferind supraveghere în timp real a stării echipamentelor și ajutând la prevenirea riscurilor operaționale. De asemenea, s-au livrat suporții pentru montarea întreruptoarelor de înaltă tensiune, esențiali pentru siguranța și operativitatea stației.

Recent, s-au instalat separatoarele de 330 kV, iar lucrările de construcție ale fundațiilor autotransformatorului au avansat semnificativ. Aceste lucrări au inclus betonare, sudare a șinelor și pregătirea platformei pentru echipamente.

Proiectul Liniei LEA Vulcănești - Chișinău este realizat de Guvern prin Ministerul Energiei și UCIPE - Unitatea de Implementare a Proiectelor în Energetică, cu sprijinul Băncii Mondiale. Beneficiarul direct este Întreprinderea de Stat Moldelectrica.

Lucrările desfășurate fac parte din Proiectul de Dezvoltare a Sistemului Electroenergetic, menite să asigure siguranța energetică a țării. Acest proiect este finanțat de Banca Mondială, cu o valoare totală de 61 de milioane de euro, din care aproximativ 27 de milioane sunt alocate pentru construcția liniei Vulcănești-Chișinău.

Stiri relevante
Top stiri

Sondaj
Ce scenariu pare mai realist?
Prietenii noștri

Ziarul Național 2013-2025. Toate drepturile sunt rezervate

Despre noi Publicitate Termeni și condiții News widget RSS Contacte
