VIDEO // R. Moldova este foarte aproape să-și asigure în totalitate INDEPENDENȚA energetică, prin intermediul LEA de 400 kV Vulcănești-Chișinău. Rusia nu va putea să ne mai ȘANTAJEZE prin Centrala de la Cuciurgan

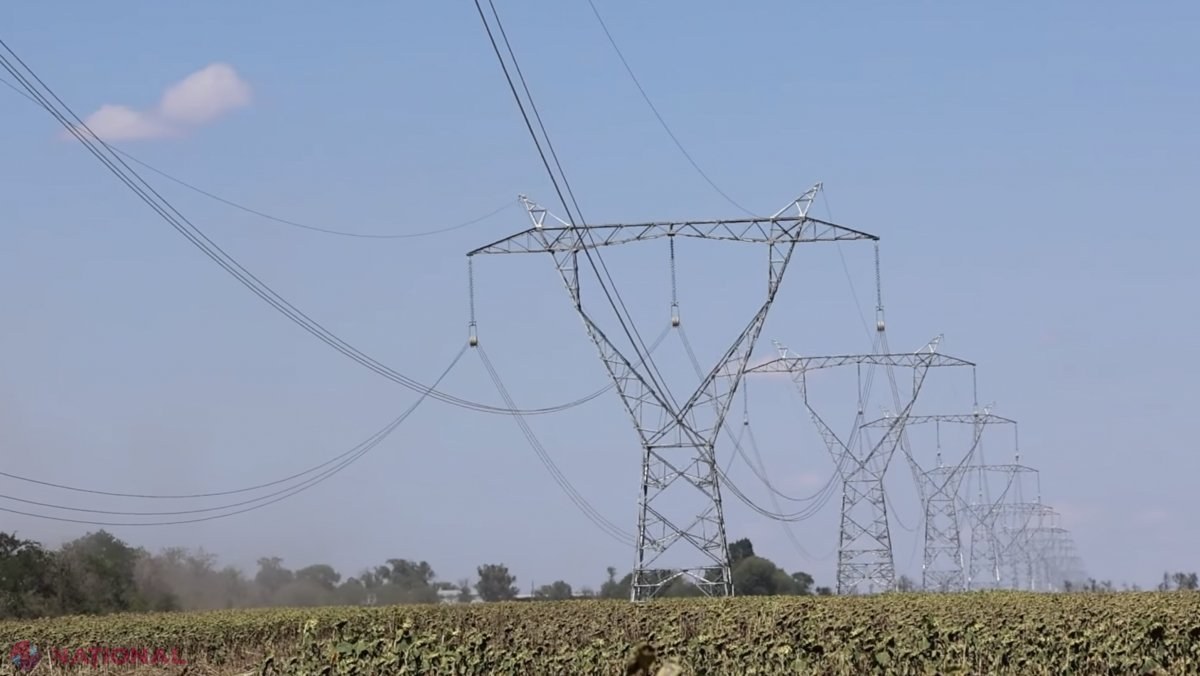

Lucrările pe șantierele liniei electrice aeriene (LEA) de 400 kV Vulcănești–Chișinău înaintează într-un ritm activ și cu un progres vizibil de pe ambele capete ale liniei. Informează Ministerul Energiei.
Pe direcția sud, muncitorii au ajuns în apropierea Stației Electrice Vulcănești, iar pe direcția centru - lucrările se desfășoară deja în raionul Ialoveni, la doar câțiva kilometri de Stația Electrică Chișinău.
Până în prezent, proiectul înregistrează următoarele realizări-cheie:
Peste 93% de fundațiile pentru piloni sunt construite
Circa 75% dintre piloni sunt asamblați, dintre care peste 60% sunt instalați
Peste 25 km de conductoare întinse
În același timp, la Stația Electrică Chișinău au fost transportate toate patru unități monofazate ale autotransformatorului de forță, lucrările de montare ale acestora vor începe imediat sub supravegherea specialiștilor de la uzina producătoare.
Totodată, la Stația Electrică Vulcănești continuă betonarea fundațiilor pentru echipamente. O parte semnificativă a echipamentelor este deja produsă, testată și se află în proces de livrare. Astfel, primele izolatoare de suport au ajuns la șantier, iar în perioada imediat următoare este preconizată și livrarea structurilor metalice.
Proiectul de Dezvoltare a Sistemului Electroenergetic (PDSE) este realizat de Guvernul Republicii Moldova, prin Ministerul Energiei al Republicii Moldova și UCIPE - Unitatea de Implementare a Proiectelor în Energetică, cu suportul Grupului Banca Mondială (World Bank Group Moldova). Beneficiarul proiectului este Moldelectrica și consumatorii de energie electrică.
