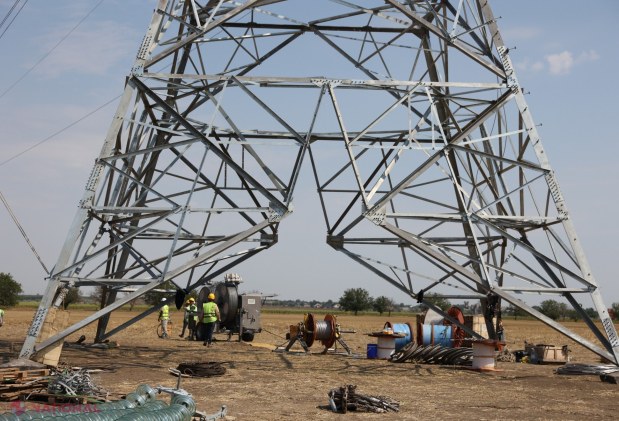

Lucrările la linia electrică Vulcănești–Chișinău ating pragul de 76% și continuă să avanseze

Actualitate 22.07.2025 15:21 Vizualizări1316
Lucrările la linia electrică Vulcănești–Chișinău ating pragul de 76% și continuă să avanseze

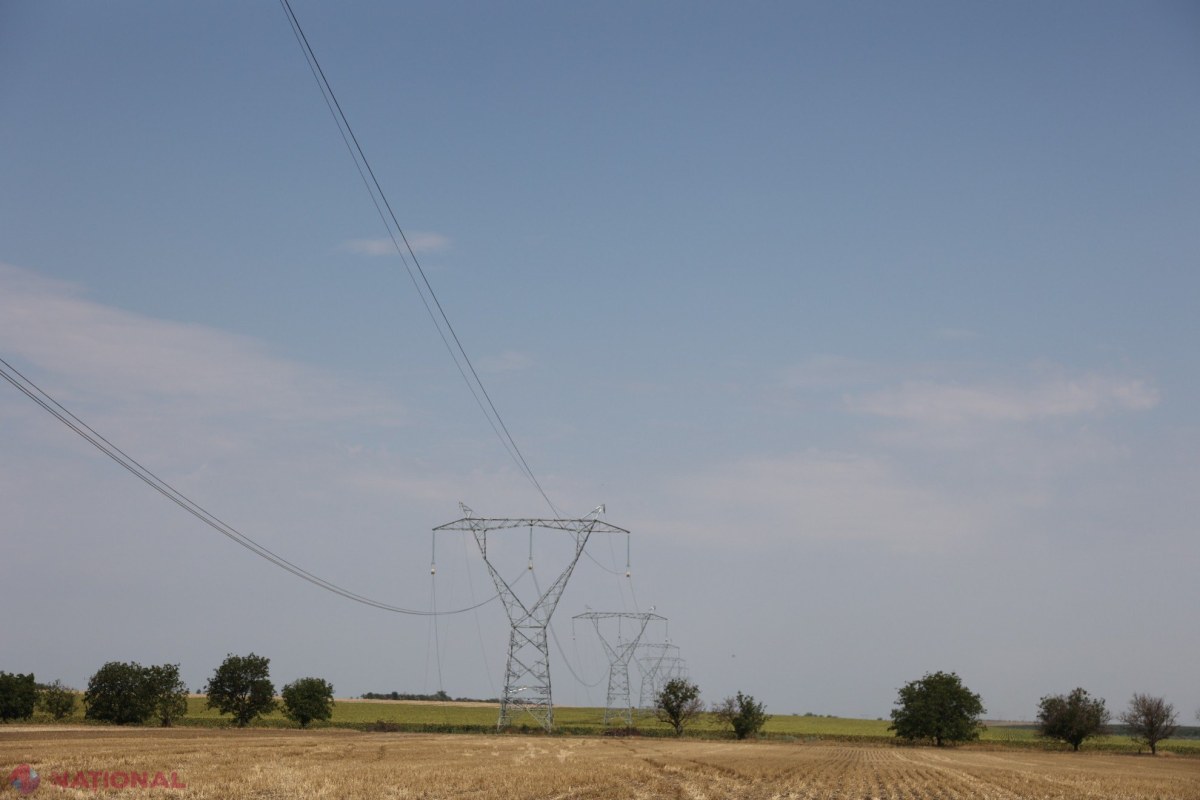

22.07.2025, Comrat - Lucrările avansează la linia electrică de înaltă tensiune Vulcănești–Chișinău. Mai mult de jumătate din stâlpii necesari au fost deja ridicați, iar primii kilometri de cabluri sunt întinși. În acest moment, circa 76% din proiect este realizat. Proiectarea, livrarea echipamentelor și construcțiile sunt incluse în această etapă.

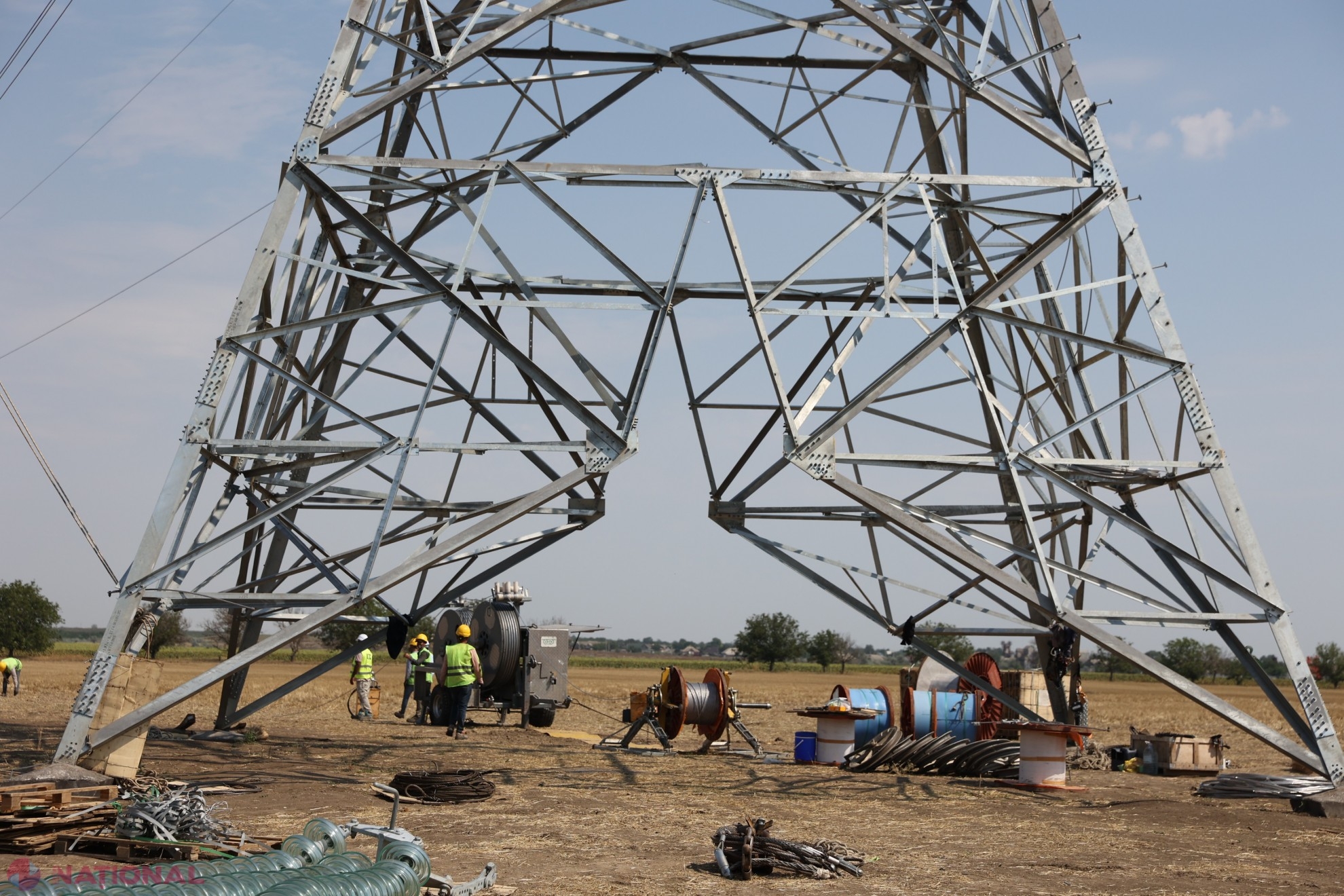

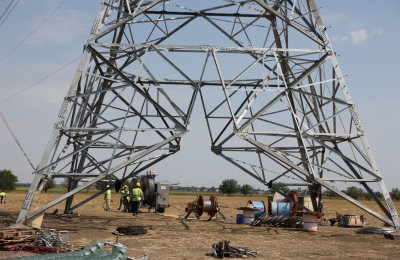

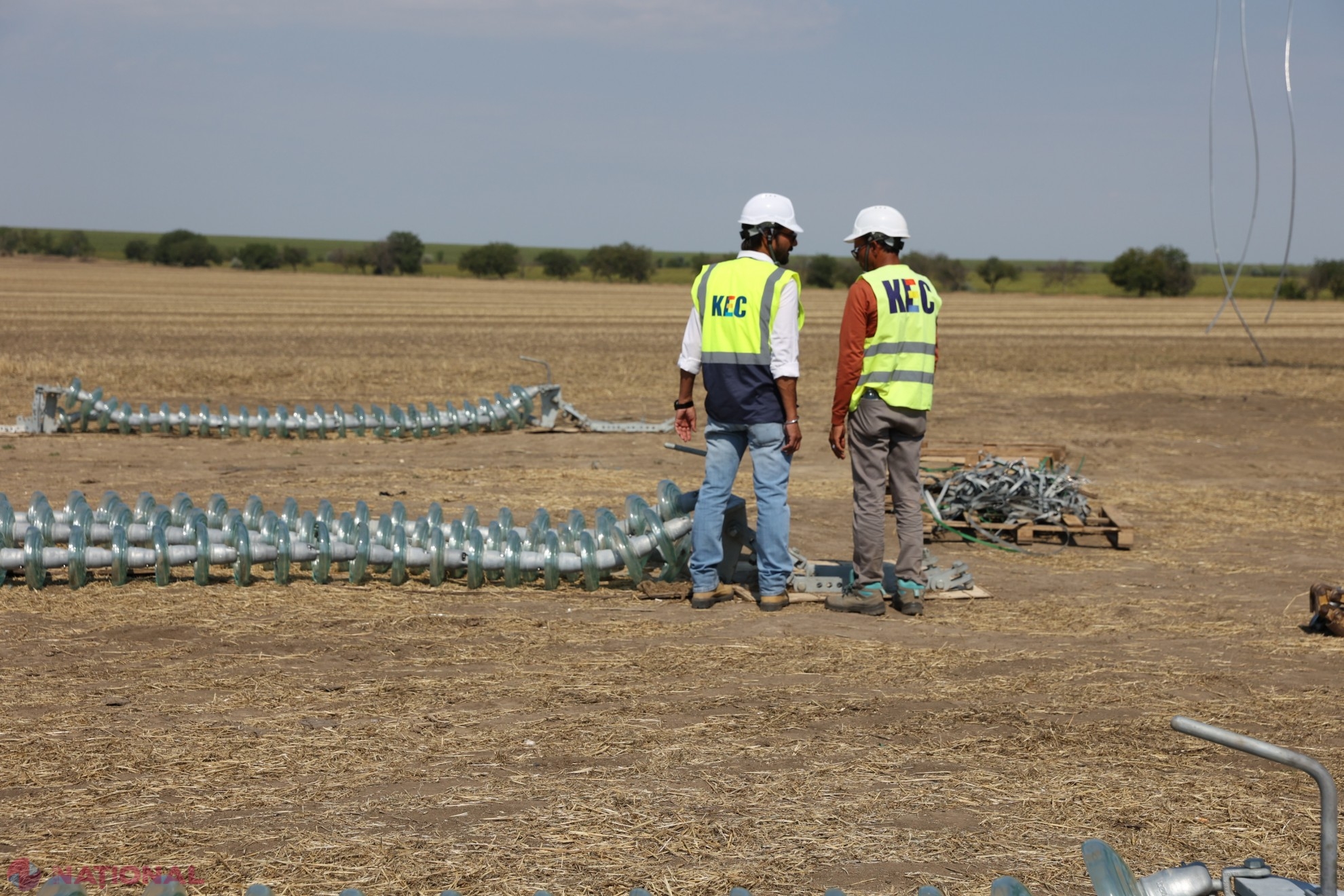

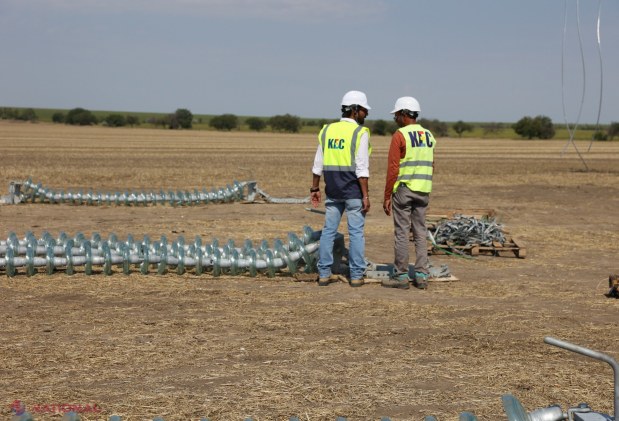

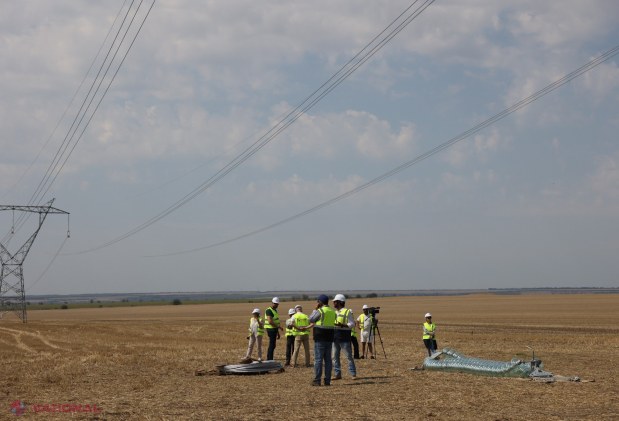

Au fost construite 462 de fundații pentru stâlpi din totalul de 507, reprezentând un progres de 91%. Din cei prevăzuți, 334 de piloni sunt asamblați și 274 ridicați. Cablurile electrice s-au întins pe mai mult de 12 kilometri din cei 157, ceea ce reprezintă primii 5% din lungimea totală a liniei.

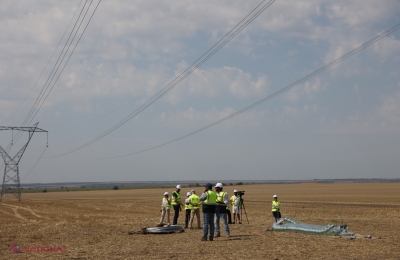

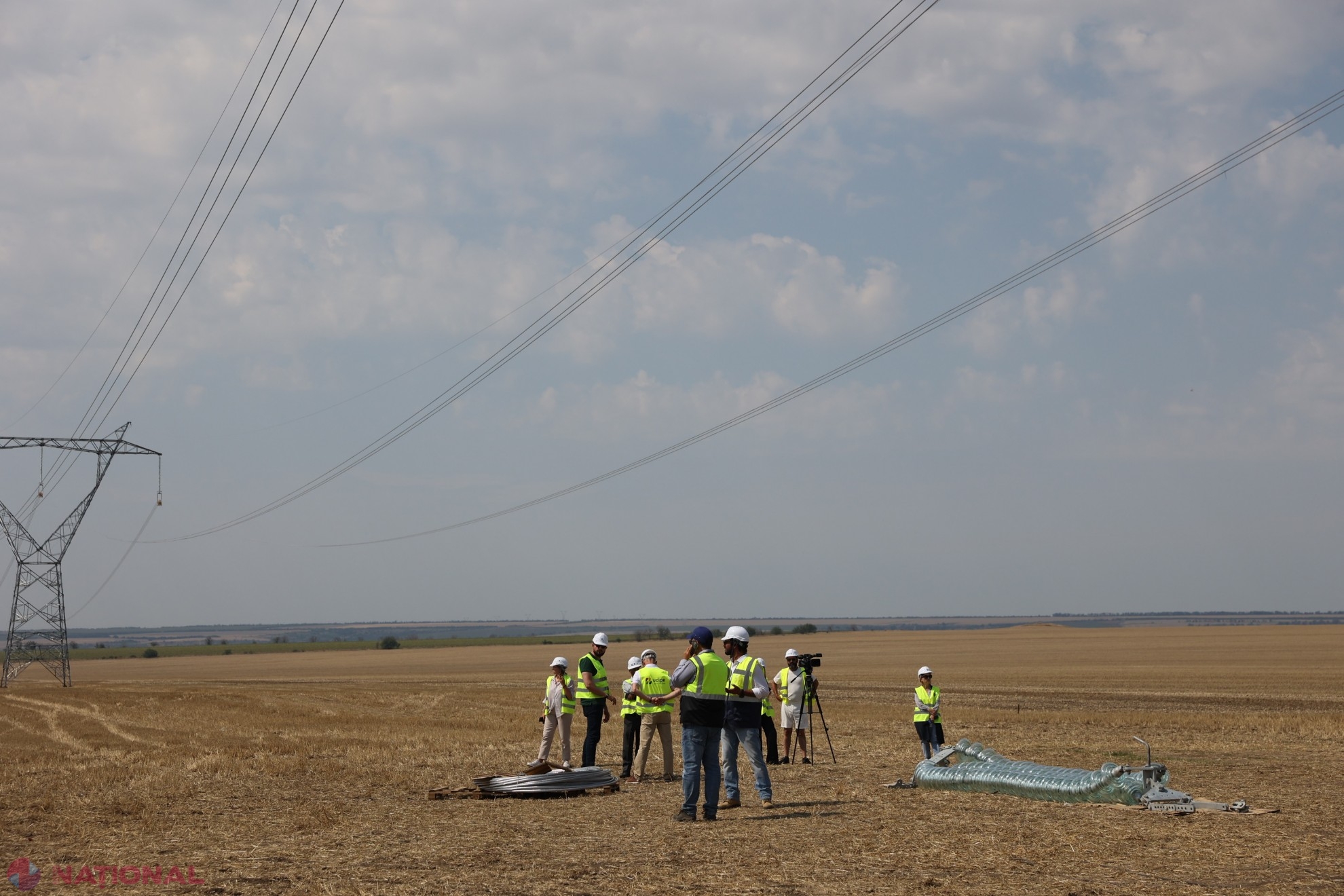

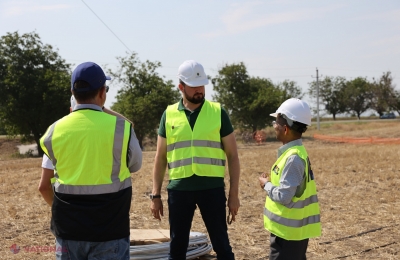

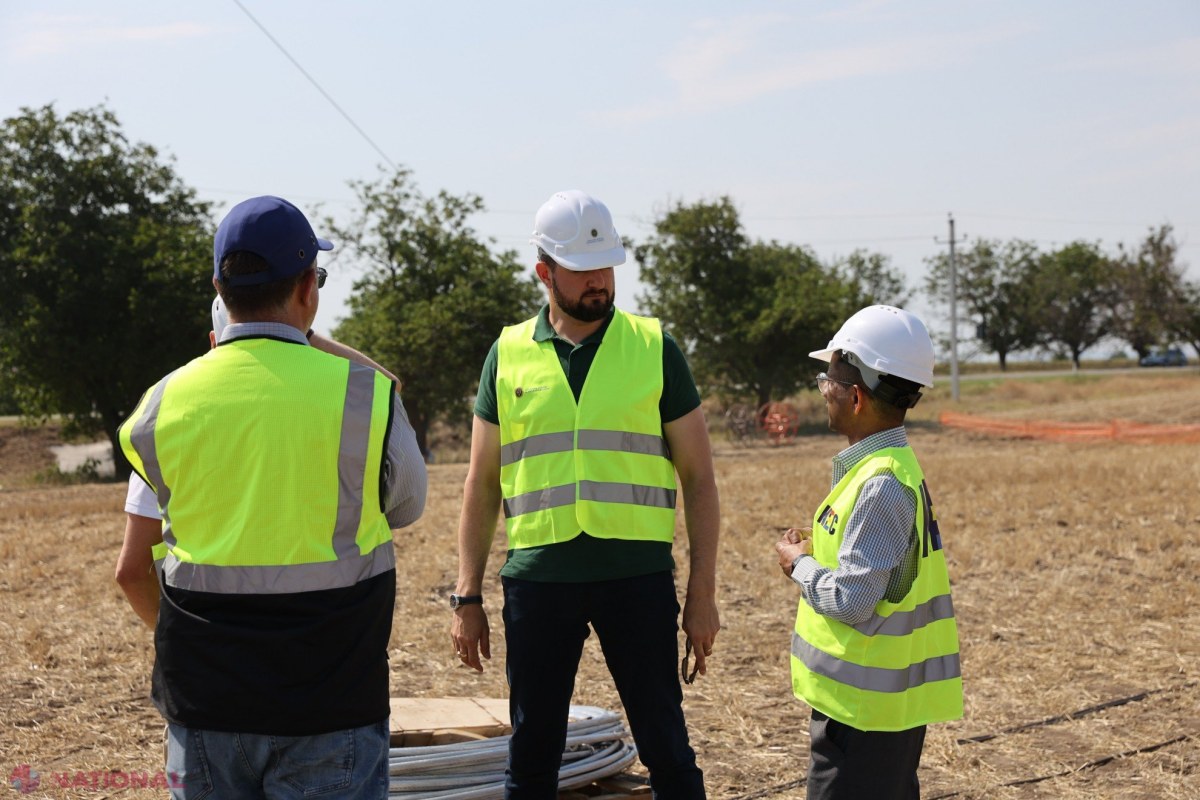

La fața locului, ministrul Energiei, Dorin Junghietu, a subliniat importanța acestui proiect crucial pentru viitorul energetic. El a menționat că datorită liniei Vulcănești-Chișinău, se va elimina vulnerabilitatea față de centrala de la Cuciurgan.

"Această linie electrică va permite stabilirea unei conexiuni stabile și sigure cu rețeaua europeană prin România. Contribuie la consolidarea independenței energetice și reduce riscurile de întreruperi în alimentarea cu energie electrică", a spus Dorin Junghietu.

Modernizarea stației electrice Chișinău este o componentă cheie a proiectului și a fost realizată în proporție de 67%. Instalarea echipamentelor este în desfășurare, iar majoritatea lucrărilor de construcție sunt aproape terminate.

Linia Vulcănești-Chișinău va avea 157 de kilometri lungime. Peste 500 de piloni și 1500 de kilometri de conductoare vor realiza o legătură strategică între Sud și Centru, traversând opt raioane și 35 de localități.

Lucrările fac parte din cadrul Proiectului de Dezvoltare a Sistemului Electroenergetic, fiind o prioritate pentru Guvernul Republicii Moldova. Acestea sunt finanțate de Grupul Băncii Mondiale, cu o valoare totală de 61 milioane euro, dintre care aproximativ 27 milioane euro sunt destinate construcției liniei.

Stiri relevante
Top stiri

Parteneri
Punct de vedere NAȚIONAL
VIDEO // Irina Gutnic publică imagini de pe camerele de supraveghere cu Ion Ceban - „PERICOL public”: „M-a mințit pe mine, așa minte întreaga societate”
27.05.2026 11:27 ZiarulNational VIDEO // Irina Gutnic publică imagini...

Mihai Gribincea // Moscova rescrie istoria: Declarația Mariei Zaharova despre conflictul din Transnistria – propagandă sau realitate?
14.05.2025 13:06 ZiarulNational Mihai Gribincea // Moscova rescrie is...

Nicolae Negru // Anul politic 2024, în câteva linii
30.12.2024 09:11 Nicolae Negru Nicolae Negru // Anul politic 2024, î...

Horoscop
Vezi horoscopul tău pentru astăzi
CapricornCapricorn
VărsătorVărsător
PeștiPești
BerbecBerbec
TaurTaur
GemeniGemeni
RacRac
LeuLeu
FecioarăFecioară
BalanțăBalanță
ScorpionScorpion
SăgetătorSăgetător
Curs valutar
1 MDL   1 EUR 19.99 1 USD 17.09 1 RON 3.81 1 RUB 0.21 1 UAH 0.38
Sondaj
Dacă duminica viitoare ar avea loc un referendum privind unirea Republicii Moldova cu România, cum ați vota?
Prietenii noștri
